秋雨留下的涼意很快被安徽路港各項目熱火朝天的施工氛圍沖散。在這片熱土上,工人們穿梭忙碌,戰晴天搶雨天,向黑夜要時間,在奮力完成建設目標的道路上疾蹄前行。9月,公司計劃產值60742萬元,實際完成產值61782萬元,共有32個項目實現滿產超產。


蕪黃高速路基12標9月計劃產值3350萬元,實際完成產值4566萬元,完成136%,超額完成了公司下達的各項任務。目前,項目部正組織專業施工隊伍進行石壁山隧道施工,針對施工難點,做好準備工作,力爭高質量完成施工。


上海至武漢高速公路無為至岳西段五標項目9月計劃產值3113萬元,實際完成產值4194萬元,完成135%。下一步,項目部將繼續科學組織,利用良好天氣條件大干快干。

明巢高速合肥段02標項目9月計劃產值3030萬元,實際完成產值3875萬元,完成127.9%。目前,項目部正在陸續展開更多工作面,為完成年度目標任務提供堅實保障。

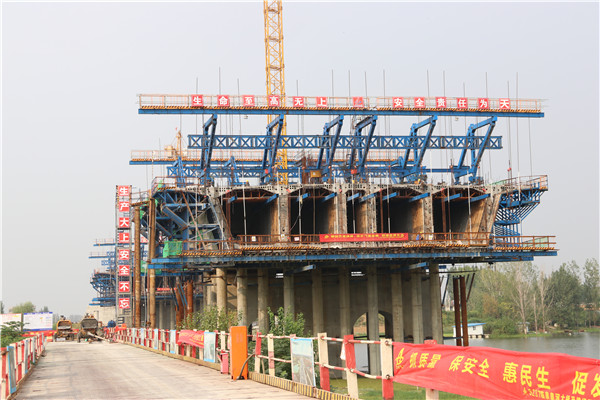

明光嘉山大道上跨高速公路橋項目搶抓黃金季節,推行精細化施工,現場鋼筋綁扎、鋼筋焊接、模板安裝、砼澆筑等同時有序進行。9月計劃產值432萬元,實際完成產值808萬元,超額完成376萬元,完成計劃的187%。且主橋下塔柱計劃9月30日完成,實際9月21日完成,比計劃提前9天。

渦河航道02標項目9月計劃產值280萬元,實際完成產值351萬元,完成125%。

橋頭集路下穿合肥繞城高速分離立交橋建設工程項目9月計劃產值160萬元,實際完成產值182萬元,完成計劃的114%。項目累計完成產值2570萬元,超產14%。下一步,項目部將嚴格倒排施工計劃,進一步明確責任,合理分工,全力以赴推進后續工程順利施工。
S237項目9月計劃產值900萬元,實際完成產值1023萬元,完成計劃的114%。項目累計完成產值20356萬元,超產14%。

S210和城段改建工程克服工期緊張、房屋拆遷等難題,采用倒排工期、有條件段落優先施工等方法加快施工進度。目前,除去高壓線影響路段,其余路段已基本實現水穩覆蓋。9月計劃產值1334萬元,實際完成產值1501萬元,完成計劃的113%。


526國道嵊泗段改建工程項目9月計劃產值1594萬元,實際完成產值1765萬元,占計劃的111%。

淮西田間道路項目9月計劃產值1600萬元,實際完成產值1723萬元。項目部以勞動競賽為抓手,保質量、保安全,合理組織施工,提高施工效率,創(chuàng )下生產佳績。
